すばやく解決!つなぐ再エネ「自営線構築事業」。
自営線構築のトータルソリューションをワンストップでご提供します。
再生可能エネルギー関連事業の事業紹介動画をご覧いただけます。
YouTubeでも動画をご覧いただけます。
NTTInfraNet official

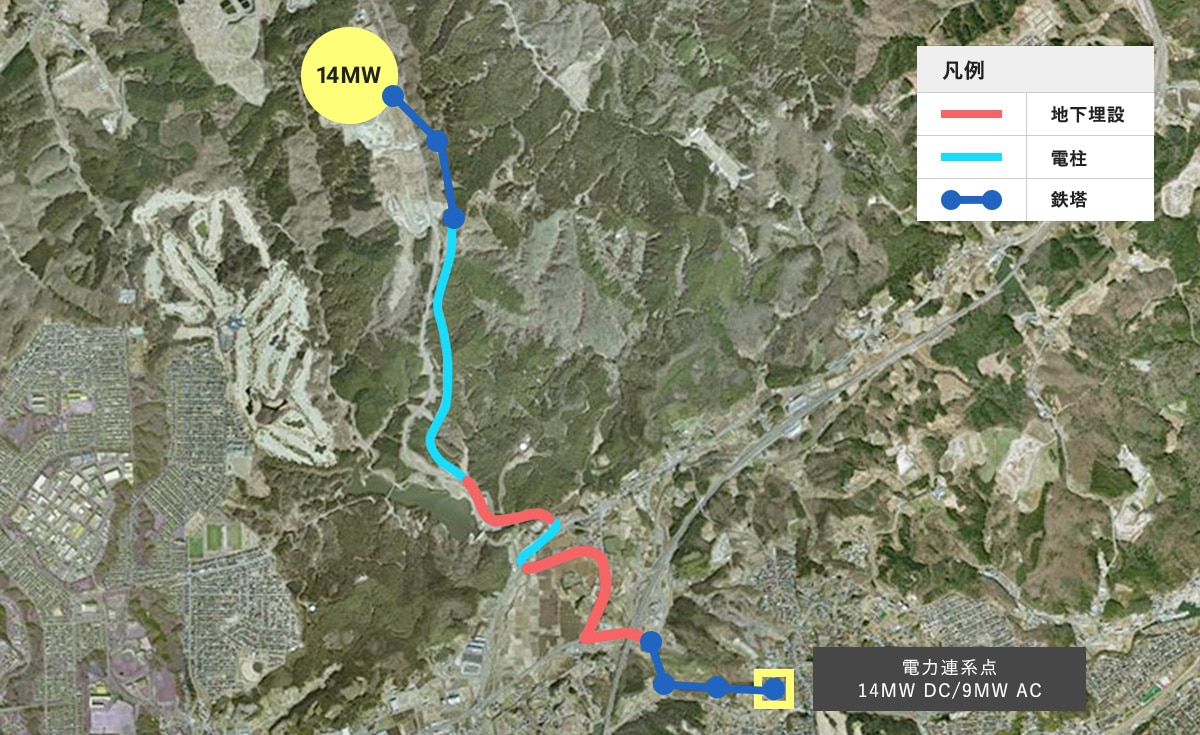

自営線延長 | L=4.7km |
---|---|
地下管路延長 | L=1.9km (φ150mm×1 マンホール13基) |

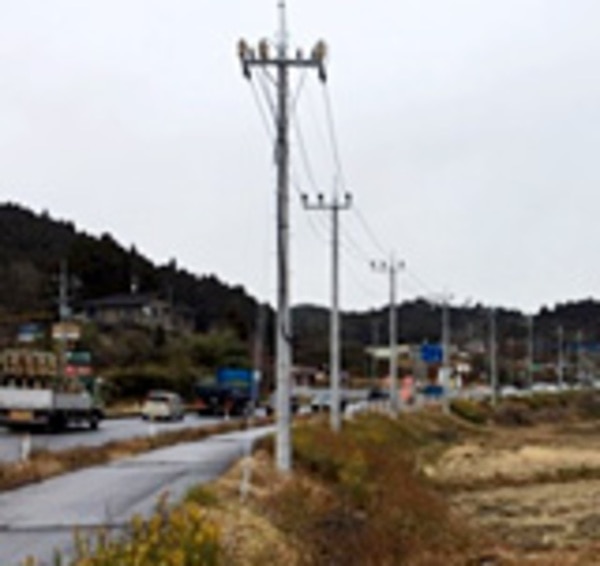

架空電柱延長 | L=1.5km (H=11m~13m 64本) |

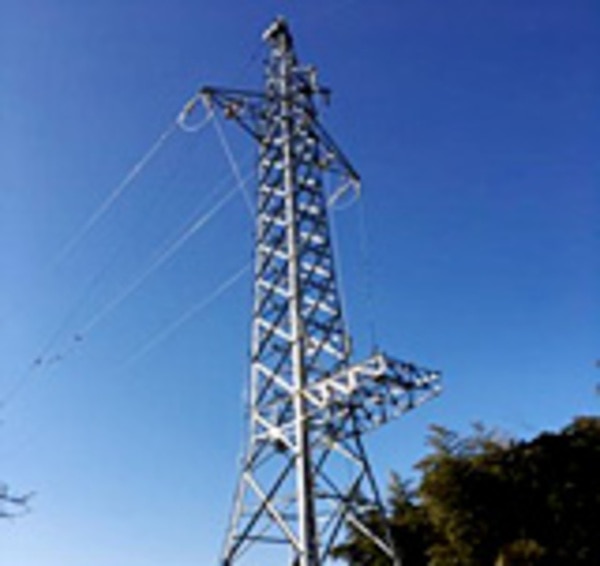

架空鉄塔延長 | L=1.3km (H=18m~44m 7基) |
地下ケーブル | 22kv-CVT-150sq 1回線 |
架空電線 | 電柱区間:22kv-SSW-OC-150sq |
架空電線 | 鉄塔区間:SBACSR/UGS 160sq |
その他 | 推進工 舗装工 伐採工 |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
マンホール設置 | 管路設置 | 推進工 | 架空電柱 | 架空鉄塔 | ケーブル敷設 |

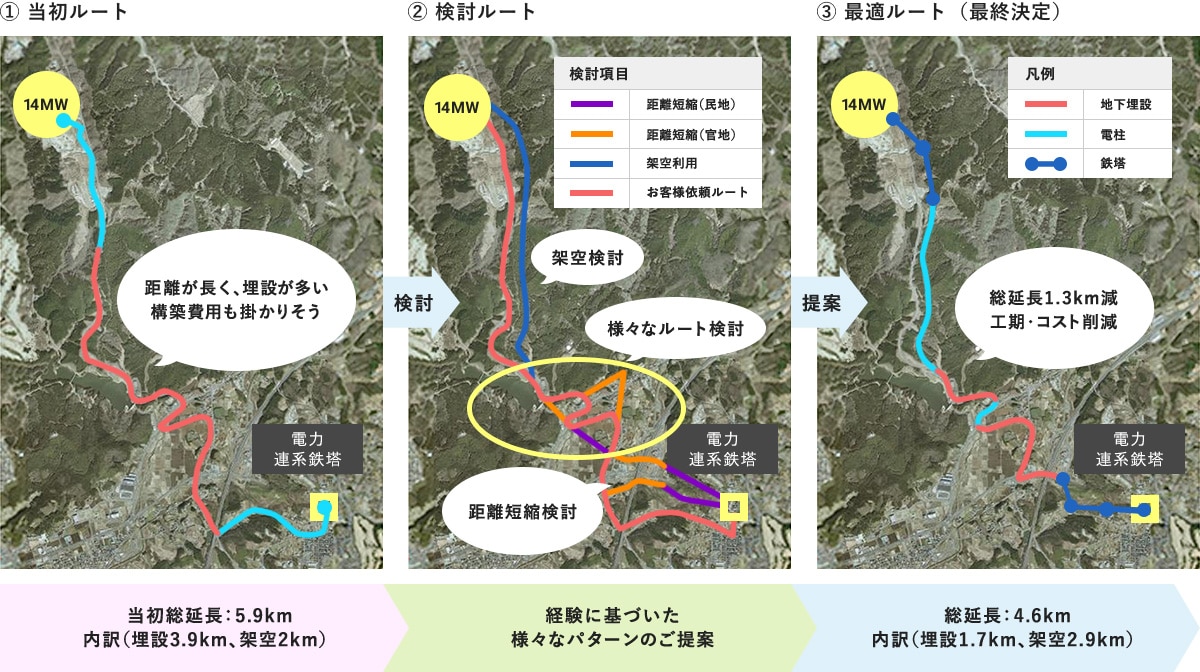

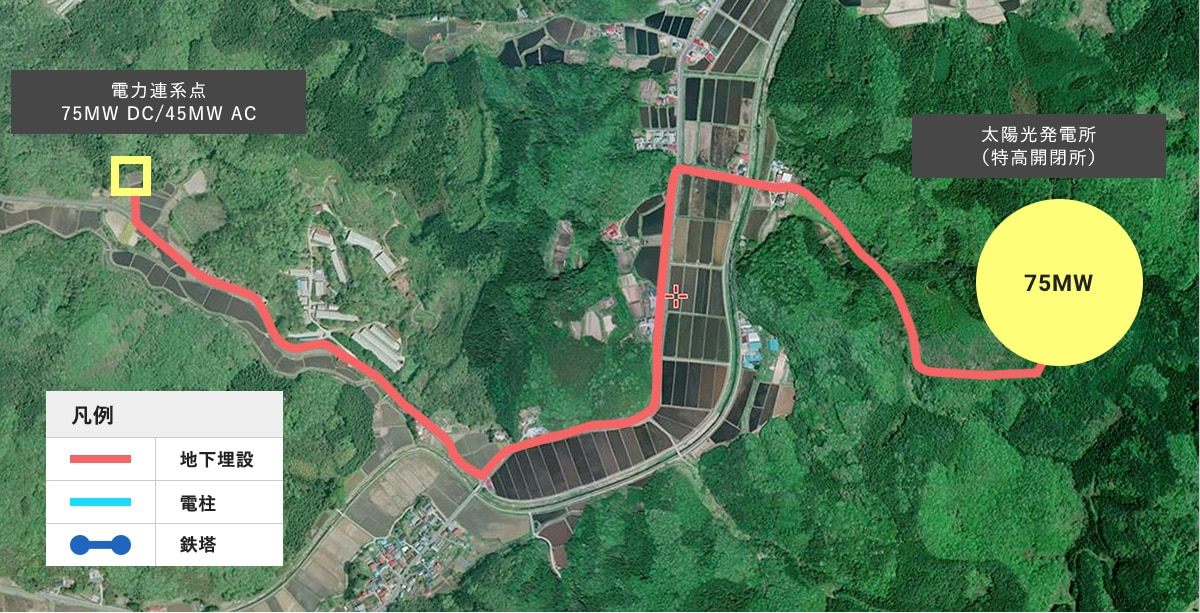

①当初は、公道(道路占用許可)を利用する一般的なルートによる設計・施工でした。
②経験豊富なスタッフがコスト・リスク・実現性を検討し、構築設備ソリューションによる最適なルートを提案しました。
③提案したルートにより大幅な距離短縮が図られ、設備投資削減が可能となりました。

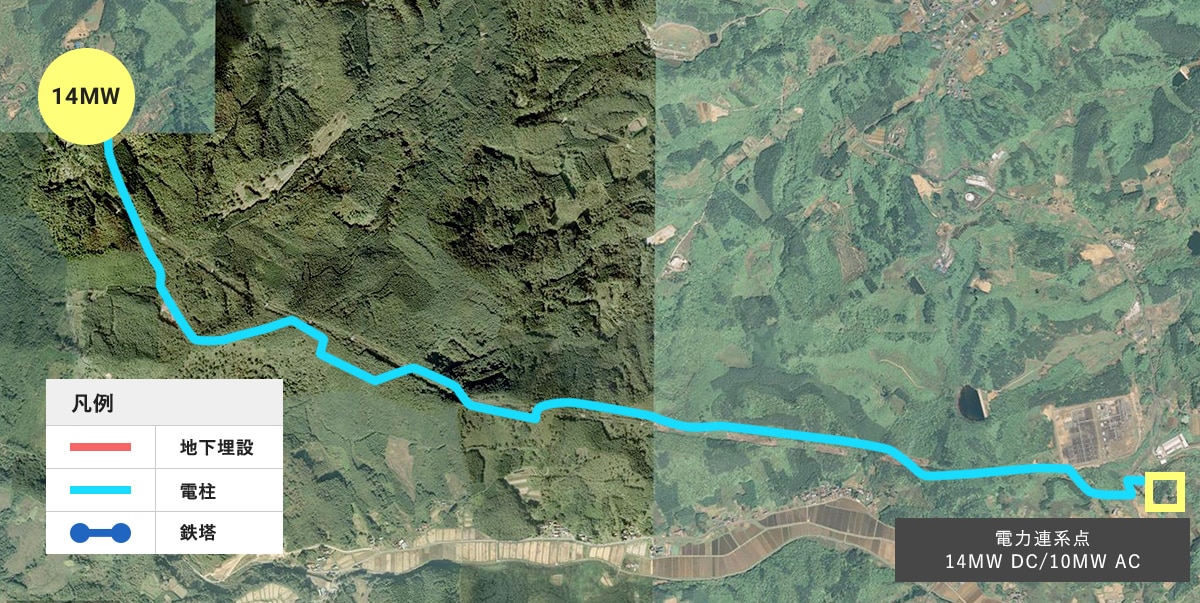

自営線延長 | L=17.6km |
---|---|

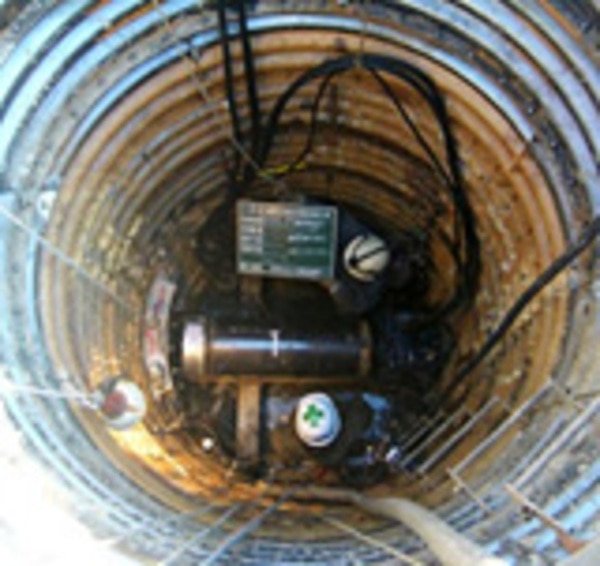

地下管路延長 | L=16.8km (φ150mm×2 マンホール 88基) |
架空電柱延長 | L=0.3km (H=16m~21m 14本) |
架空鉄塔延長 | L=0.5km (H=25m~47m 3基) |
地下ケーブル | 33kv-CVT-200sq 2回線 |
架空電線 | 電柱区間:22kv-SSW-OC-150sq |
架空電線 | 電柱区間:33kv-RW-AL-OC 200sq |
その他 | 鉄塔区間:SBACSR/UGS 210sq |
自営線延長 | L=6.6km |
---|---|
架空電柱延長 | L=6.6km (H=10m~17m 254本)(パンザマスト 217本 コンクリートポール 37本) |
架空鉄塔延長 | L=0.5km (H=25m~47m 3基) |
架空電線 | 電柱区間:22kv-SSW-OC 150sq |
用地取得交渉 | 約30件 |
自営線延長 | L=3.4km |
---|---|
地下管路延長 | L=3.4km (φ150mm~200mm×2 マンホール 19基) |
架空鉄塔延長 | L=0.03km (H=16m 2本) |
地下ケーブル | 33kv-CVT-250sq~325sq 2回線 |
架空電線 | 電柱区間:33kv-SSW-OC 150sq |
